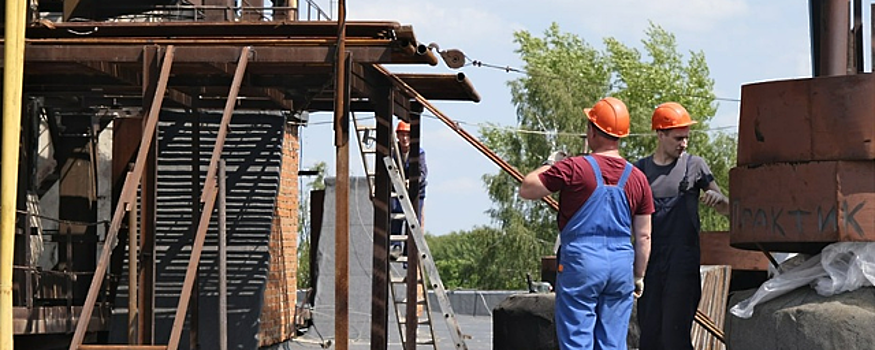

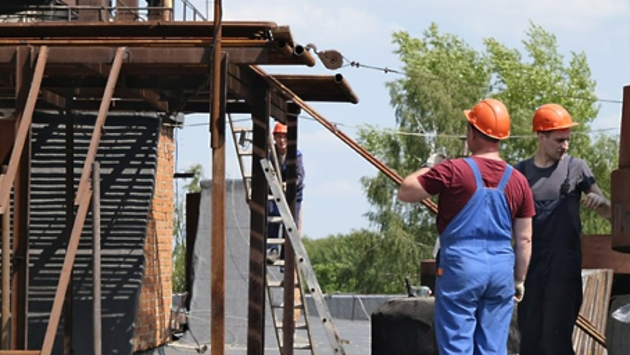

В Пущине продолжают готовиться к новому отопительному сезону
Сотрудники МУП «Тепловодоканал» из Пущина продолжают готовиться к новому отопительному сезону. Главный инженер ТВК Игорь Симанин рассказал, что подготовка началась еще в середине весны. Сейчас на 80% завершены работы по ревизии и ремонту насосного оборудования на котельной.
Кроме этого, на котельной полностью отремонтировали запорно-регулирующую арматуру. Ремонт и техническое обслуживание контрольно-измерительных приборов и автоматики (КИПиА) продолжается, готовность составляет 60%.
Также проводится реконструкция участка трубопровода от сетевых насосов до водогрейных котлов ПТВМ-50 №6 и №5, готовность – 90%. Начался капитальный ремонт водогрейного котла ПТВМ-50 №6, сейчас ведутся демонтажные работы. Подрядная организация ремонтирует газоход от водогрейного котла ПТВМ-50 №6.
На магистральной тепловой сети в микрорайоне В рядом с домами №4-6 провели ремонт. В ближайшее время заменят участок теплосети длиной 120 метров к домам В-1 и В-2, а также к школе №1.
Подготовительные работы завершатся до середины сентября.
Источник: Администрация городского округа Пущино
